首页 > 国家标准(GB) > GBJ 303-1988 建筑电气安装工程质量检验评定标准GBJ303-88
GBJ 303-1988

基本信息

标准号: GBJ 303-1988

中文名称:建筑电气安装工程质量检验评定标准GBJ303-88

标准类别:国家标准(GB)

英文名称: Building electrical installation engineering quality inspection and assessment standard GBJ303-88

标准状态:已作废

发布日期:1988-11-05

实施日期:1989-09-01

作废日期:2002-06-01

出版语种:简体中文

下载格式:.rar.pdf

下载大小:780579

标准分类号

中标分类号:工程建设>>工业设备安装工程>>P91电气设备安装工程

关联标准

替代情况:被GB 50303-2002代替

出版信息

页数:21页

标准价格:19.0 元

相关单位信息

标准简介

GBJ 303-1988 建筑电气安装工程质量检验评定标准GBJ303-88 GBJ303-1988 标准下载解压密码:www.bzxz.net

标准图片预览






标准内容

工程建设标准全文信息系统
中华人民共和国国家标准
建筑电气安装工程
质量检验评定标准
GBJ303—88
1989年
工程建设标准全文信息系统
W工程建设标准全文信息系统
中华人民共和国国家标准
建筑电气安装
质量检验评定标准
GBJ303—88
主编部门:中华人民共和国原城乡建设环境保护部批准部门:中华人民共和国建
实行日期:一九八九
工程建设标准全文信息系统
工程建设标准全文信息系统

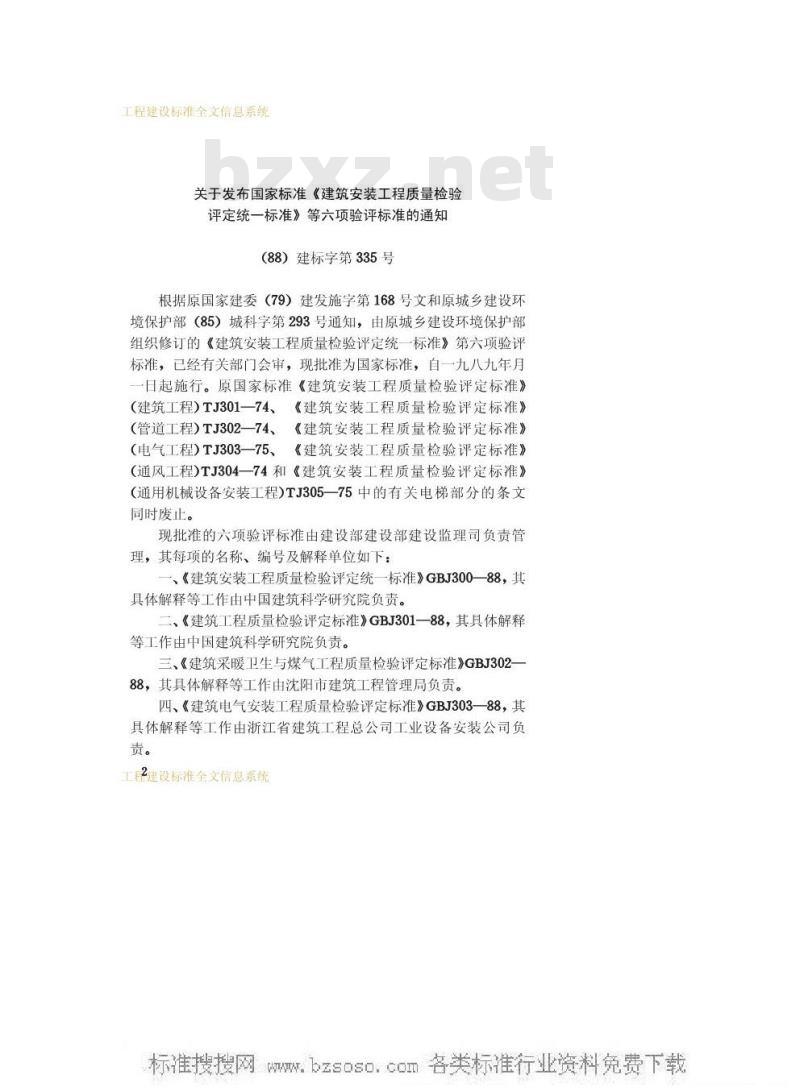

关于发布国家标准《建筑安装工程质量检验评定统一标准》等六项验评标准的通知(88)建标字第335号
根据原国家建委(79)建发施字第168号文和原城乡建设环境保护部(85)城科字第293号通知,由原城乡建设环境保护部组织修订的《建筑安装工程质量检验评定统一标准》第六项验评标准,已经有关部门会审,现批准为国家标准,自一九八九年月日起施行。原国家标准《建筑安装工程质量检验评定标准》(建筑工程)TJ301—74、《建筑安装工程质量检验评定标准》(管道工程)TJ302-74、《建筑安装工程质量检验评定标准》(电气工程)TJ303一75、《建筑安装工程质量检验评定标准》通风工程)TJ304—74和《建筑安装工程质量检验评定标准》(通用机械设备安装工程)TJ305一75中的有关电梯部分的条文同时废止。
现批准的六项验评标准由建设部建设部建设监理司负责管理,其每项的名称、编号及解释单位如下:、《建筑安装工程质量检验评定统一标准》GBJ300一88,其具体解释等工作由中国建筑科学研究院负责。二、《建筑工程质量检验评定标准》GBJ301一88,其具体解释等工作由中国建筑科学研究院负责。三、《建筑采暖卫生与煤气工程质量检验评定标准》GBJ302-88,其具体解释等工作由沈阳市建筑工程管理局负责。四、《建筑电气安装工程质量检验评定标准》GBJ303一88,其具体解释等工作由浙江省建筑工程总公司工业设备安装公司负责。
工程建设标准全文信息系统
W.bzsoso.coI工程建设标准全文信息系统

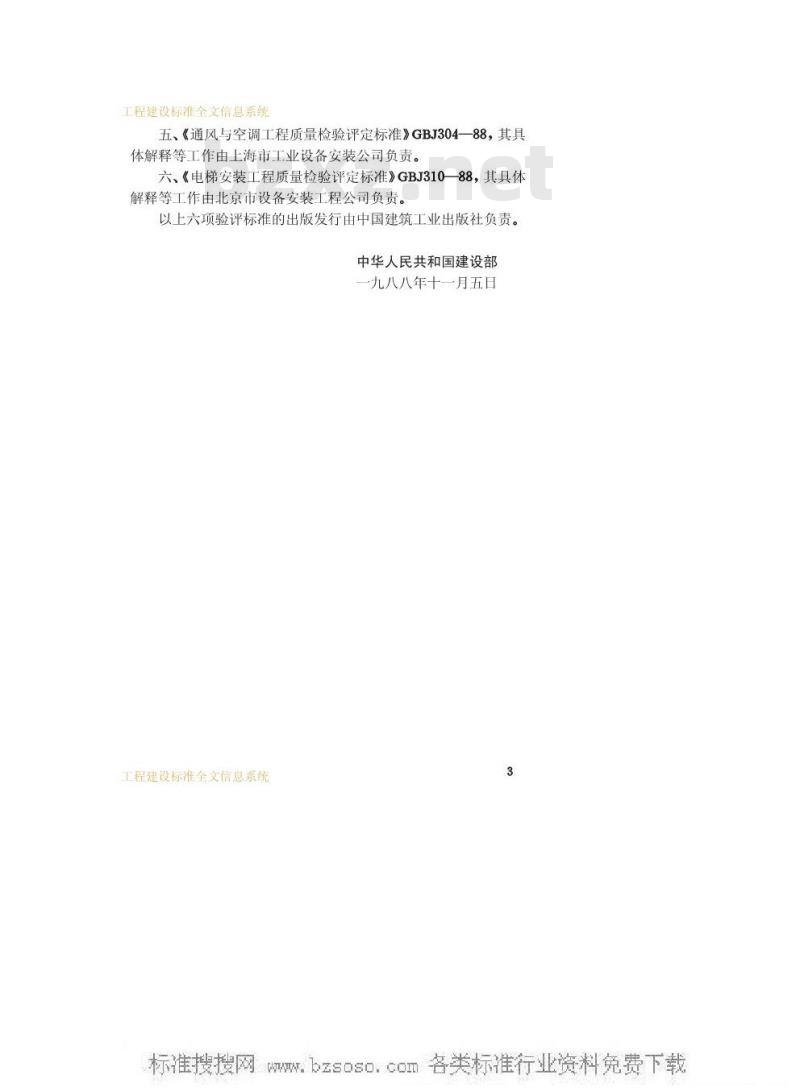

五、《通风与空调工程质量检验评定标准》GBJ304一88,其具体解释等工作由上海市工业设备安装公司负责。六、《电梯安装工程质量检验评定标准》GBJ310一88,其具体解释等工作由北京市设备安装工程公司负责。以上六项验评标准的出版发行由中国建筑工业出版社负责。中华人民共和国建设部
一九八八年十一月五日
工程建设标准全文信息系统
工程建设标准全文信息系统

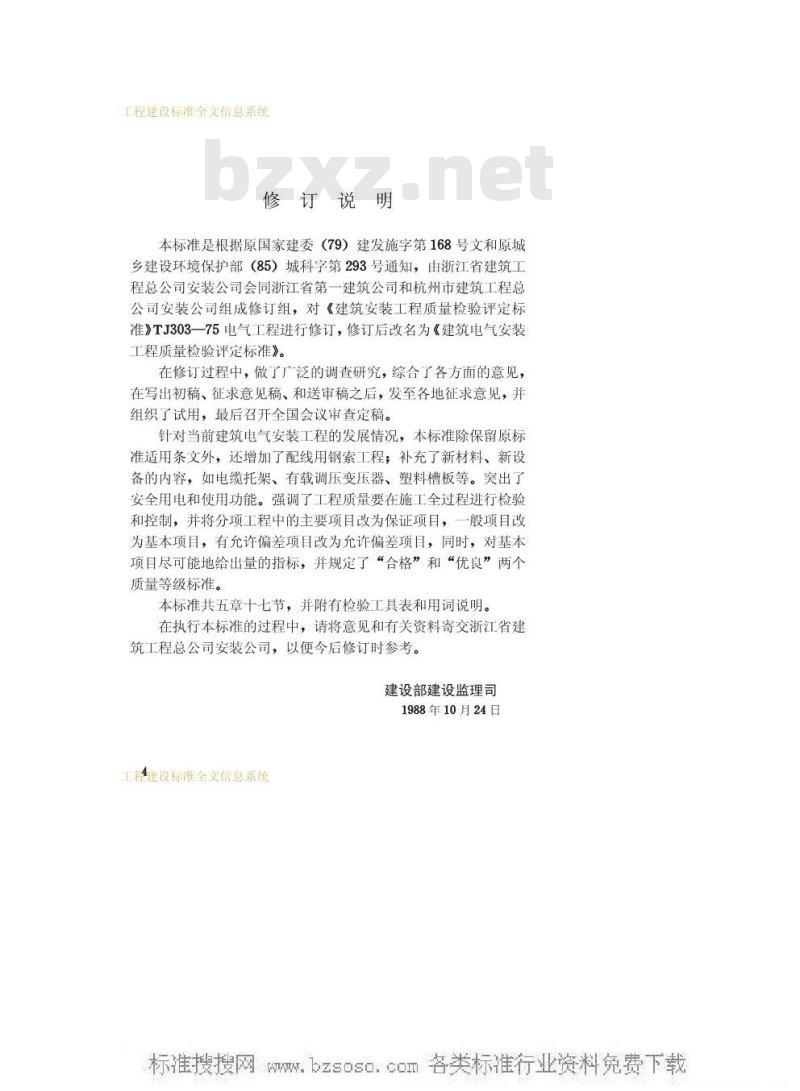

修订说明
本标准是根据原国家建委(79)建发施字第168号文和原城乡建设环境保护部(85)城科字第293号通知,由浙江省建筑工程总公司安装公司会同浙江省第一建筑公司和杭州市建筑工程总公司安装公司组成修订组,对《建筑安装工程质量检验评定标准》TJ303—75电气工程进行修订,修订后改名为《建筑电气安装工程质量检验评定标准》。
在修订过程中,做了广泛的调查研究,综合了各方面的意见,在写出初稿、征求意见稿、和送审稿之后,发至各地征求意见,并组织了试用,最后召开全国会议审查定稿。针对当前建筑电气安装工程的发展情况,本标准除保留原标准适用条文外,还增加了配线用钢索工程,补充了新材料、新设备的内容,如电缆托架、有载调压变压器、塑料槽板等。突出了安全用电和使用功能。强调了工程质量要在施工全过程进行检验和控制,并将分项工程中的主要项目改为保证项目,一般项目改为基本项目,有充许偏差项目改为充许偏差项目,同时,对基本项目尽可能地给出量的指标,并规定了“合格”和“优良”两个质量等级标准。
本标准共五章十七节,并附有检验工具表和用词说明。在执行本标准的过程中,请将意见和有关资料寄交浙江省建筑工程总公司安装公司,以便今后修订时参考。建设部建设监理司
1988年10月24日
工程建设标准全文信息系统
W.bzsoso.coI工程建设标准全文信息系统
第一章
第二章
总则·
线路敷设
第一节
架空线路和杆上电气设备安装工程第二节
第三节
第四节
第五节
第六节
第七节
第三章
电缆线路工程
配管及管内穿线工程·
瓷夹、瓷柱(珠)及瓷瓶配线工程·护套线配线工程……
槽板配线工程
配线用钢索工程.
硬母线和滑接线安装
第一节
第二节
第四章
硬母线安装工程…
滑接线和移动式软电缆安装工程……电气器目、设备
第一节
第二节
第三节
第四节
第五节
第六节
第七节
电力变压器安装工程
高压开关安装工程
成套配电柜(盘)及动力开关柜安装工程低压电器安装工程
电机的电气检查和接线工程
蓄电池安装工程·
电气照明器具及其配电箱(盘)安装工程第五章
避雷针(网)及接地装置安装工程附表一
附录二
检验工具表
本标准用词说明
附加说明
工程建设标准全文信息系统
··32
···33
W.工程建设标准全文信息系统
第一章 总 则
第1.0.1条为了统一建筑电气安装工程质量检验评定方法,促进企业加强管理,确保工程质量,特制定本标准。第1.0.2条本标准适用于电压为10kV及以下新建的一般工业与民用建筑电气安装工程质量的检验和评定。第1.0.3条本标准主要指标和要求是根据《电气装置安装工程施工及验收规范》GBJ232一82(以下简称“施工规范”)的规定提出的。
执行本标准时,尚应遵守《建筑安装工程质量检验评定统一标准》GBJ300—88的规定。
第1.0.4条由本标准检验和评定的建筑电气安装工程,其设备、器具、材料和原料的质量均应符合国家现行有关技术标准。第1.0.5条使用引进装置或器材的工程,以及利用旧设备、旧器材的拆建、改建工程,其工程质量的检验和评定,可根据具体情况参照本标准执行。
第二章线路敷设
第一节架空线路和杆上电气设备安装工程(I)保证项目免费标准bzxz.net
第2.1.1条高压绝缘子的交流耐压试验结果和高压电气设备的试验调整结果必须符合施工规范规定。检查数量全数检量。
检验方法检查绝缘子耐压试验记录和电气设备试验调整记工程6建设标准全文信息系统
W.bzsosO.coI 工程建设标准全文信息系统
第2.1.2条高压瓷件表面严禁有裂纹、缺损、瓷釉烧坏等缺陷。
检查数量电气设备的瓷件全数检查;线路绝缘子抽查不少于10%,重点检查承力杆上的绝缘子。检验方法观察检查和检查安装记录。第2.1.3条导线连接必须紧密、牢固,连接处严禁有断股和损伤;导线的接续管在压接或校直后严禁有裂纹。检查数量全数检查。
检验方法、观察检查和检查安装记录。第2.1.4条钢圈连接的钢筋混凝土电杆,钢圈焊缝的焊接必须符合施工规范的规定。焊接后,电杆的弯曲度不超过其长度的2/1000。
检查数量抽查10%,但不少于5支。检验方法观察检查、检查焊接记录或实测。(I)基本项目
第2.1.5条横担和绝缘子及金具安装应符合以下规定:合格:平整、牢固,横担与线路中心线的角度正确,黑色金属零件防腐保护完整。
优良:在合格基础上,横担与电杆间接触紧密,连接螺栓螺纹露出螺母2~3扣。黑色金属零件镀锌层良好,无缺陷。检查数量抽查10%,但不少于5处。检验方法观察、手扳动检查。
第2.1.6条拉线及撑杆安装应符合以下规定:合格:位置正确,金具齐全,连接牢固,同杆的各条拉线均受力正常,无松股、断股和抽筋现象。优良:在合格基础上,拉线(撑杆)与电杆的夹角正确,拉线(撑杆)坑填土防沉台尺寸正确,导线紧线后电杆梢无明显偏移。
工程建设标准全文信息系统
W.bzsoso.coI工程建设标准全文信息系统
检查数量抽查10%,但不少于5组。检验方法观察,手扳动检查。
第2.1.7条导线架设应符合以下规定:合格:导线与绝缘子固定可靠,导线无断股、扭绞和死弯;超量磨损的线段和有其他缺陷的线段修复完好。优良:在合格基础上,导线没有因施工不当造成加固或修复。
检查数量抽查线路档数的10%,但不少于5档。检验方法观察检查和检查安装记录。第2.1.8条线路的跳线、过引线和引下线布置应符合以下规定:
合格:导线间及导线对地间的最小安全距离符合施工规范规定。
优良:在合格基础上,导线布置合理、整齐,线间连接的走向清楚,辨认方便。
检查数量对杆上跳线处、拉线穿过导线处、引下线与架空线交叉处和横担间的过引线处全数检查。检验方法观察或实测检查。
第2.1.9条杆上电气设备安装应符合以下规定:合格:位置正确、固定牢靠、部件齐全,操动机构动作灵活、准确,导线与设备端子连接紧密可靠。优良,在合格基础上,安装平整,成排的排列整齐、间距均匀、高度一致。
检查数量全数检查。
检验方法观察和试操作检查。
第2.1.10条路灯安装应符合以下规定:合格:灯位正确、固定牢靠,杆上路灯的引线应拉紧;庭园路灯的灯柱稳固垂直,其根部接线箱盖板齐全、防水措施良好。优良:在合格基础上,灯具清洁;成排安装的排列整齐。检查数量按灯具型号或类别不同各抽查10%,但不少于10工程建设标准全文信息系统
W.bzsoso.coI工程建设标准全文信息系统
检验方法观察检查。
第2.1.11条电气设备、器具和非带电金属部件的接地(接零)支线敷设应符合以下规定:合格:连接紧密、牢固,接地(接零)线截面选用正确,需防腐的部分涂漆均匀无遗漏。
优良:在合格基础上,线路走向合理,色标准确,涂刷后不污染设备和建筑物。
检查数量抽查5处。
检验方法观察检查。
(Ⅲ)允许偏差项目
第2.1.12条电杆组立、导线弛度的允许偏差和检验方法应符合表2.1.12的规定。
检查数量电杆抽查10%,但不少于5基,导线抽查5档。电杆组立、导线弛度允许偏差和检验方法项次
电杆组
直线单杆和组合双杆中心的横
向位置偏移
组合双杆两杆高差
电杆垂直度(即杆梢倾斜位移)
实际与设计值差
同一档内导线间弛度差
注:D为电杆梢径。
允许偏差
5电缆线路工程
第二节
(I)保证项目
表2.1.12
检验方法
用水准仪、经纬
仪或拉线和尺量
尺量检查
第2.2.1条电缆的耐压试验结果,泄漏电流和绝缘电阻工程建设标准全文信息系统
W.bzsoso:cOn工程建设标准全文信息系统
必须符合施工规范规定。
检查数量全数检查。
检验方法检查试验记录。
第2.2.2条电缆敷设必须符合以下规定:电缆严禁有绞拧、铠装压扁、护层断裂和表面严重划伤等缺陷;直埋敷设时,严禁在管道的上面或下面平行敷设。检查数量全数检查。
检验方法观察检查和检查隐蔽工程记录。第2.2.3条电缆终端头和电缆接头的制作、安装必须符合下列规定:
、封闭严密,填料灌注饱满、无气泡、无渗油现象:芯线连接紧密,绝缘带包扎严密,防潮涂料涂刷均匀;封铅表面光滑,无砂眼和裂纹。
二、交联聚乙烯电缆头的半导体带、屏蔽带包缠不超越应力锥中间最大处,锥体坡度匀称,表面光滑。三、电缆头安装、固定牢靠,相序正确。直埋电缆接头保护措施完整,标志准确清晰。
检查数量按不同类别的电缆头各抽查10%,但不少于5个。
检验方法观察检查和检查安装记录。(I)基本项目
第2.2.4条电缆支、托架安装应符合以下规定:合格:位置正确,连接可靠,固定牢靠,油漆完整,在转弯处能托住电缆平滑均匀的过渡,托架加盖部分盖板齐全。优良:在合格基础上,间距均匀,排列整齐,横平竖直,油漆色泽均匀。
检查数量按不同类型的支、托架各抽查5段。检验方法观察检查。
第2.2.5条电缆保护管安装应符合以下规定:工程10设标准全文信息系统
W.bzsoso.coI工程建设标准全文信息系统
合格:管口光滑,无毛刺,固定牢靠,防腐良好。弯曲处无弯扁现象,其弯曲半径不小于电缆的最小允许弯曲半径;出入地沟、隧道和建筑物的保护管口封闭严密。优良:在合格基础上,弯曲处无明显的折皱和不平,出入地沟、隧道和建筑物,保护管坡向及坡度正确。明设部分横平竖直、成排敷设的排列整齐。
检查数量按不同敷设方式,场所各抽查5处。检验方法观察检查。
第2.2.6条电缆敷设应符合以下规定:合格:
一、坐标和标高正确,排列整齐,标志桩、标志牌设置准确;有防燃、隔热和防腐蚀要求的电缆保护措施完整。二、在支架上敷设时,固定可靠,同一侧支架上的电缆排列顺序正确,控制电缆应放在电力电缆的下面,1kV及其以下的电力电缆应放在V以上电力电缆的下面:直埋电缆的埋设深度回填主要求、保护措施以及电缆间和电缆与地下管网间平行或交叉的最小距离均应符合施工规范规定。优良:在合格基础上,电缆转弯和分支处不系乱,走向整齐清楚;电缆的标志桩、标牌清晰齐全:直理电缆的隐蔽工程记录及简图齐全、准确。
检查数量按不同敷设方式各抽查5处。检验方法观察检查和检查隐蔽工程记录及简图第2.2.7条电缆及其支、托架和保护管接地(接零)支线敷设的检验和评定应按本标准第2.1.11条的规定进行。(亚)允许偏差项目
第2.2.8条明设电缆支架安装允许偏差、电缆最小弯曲半径和检验方法应符合表2.2.8的规定。检查数量支架按不同类型各抽查5段;电缆按不同类别各抽查5处。
工程建设标准全文信息系统
W.bzsoso.coI
