ICS 77.150.01
CCS D46
YS
中华人民共和国黄金行业标准
YS/T 3045—2022
埋管滴淋堆浸提金技术规范
Technical specification for gold heap leach process through dripping irrigation with subsurface pipes
2022-10-20发布
中华人民共和国工业和信息化部 中国标准出版社
2023-04-01实施
发布
出版
前言
本文件按照GB/T 1.1—2020《标准化工作导则 第1部分:标准化文件的结构和起草规则》的规定起草。
请注意本文件的某些内容可能涉及专利,本文件的发布机构不承担识别专利的责任。
本文件由中国黄金协会提出。
本文件由全国黄金标准化技术委员会(SAC/TC 379)归口。
本文件起草单位:内蒙古太平矿业有限公司、长春黄金研究院有限公司、长春黄金设计院有限公司、紫金矿业集团股份有限公司。
本文件主要起草人:白杨、李冠华、张维滨、李强、薛丽贤、邢成军、王芳、武晓婷、张磊、沈鑫、李岩、张新添、张云驰、马平杰、于鸿宾、申永林、苗腾飞、田雨川、范茹红、尚文波、武海龙、蔡创开、郭智斌。

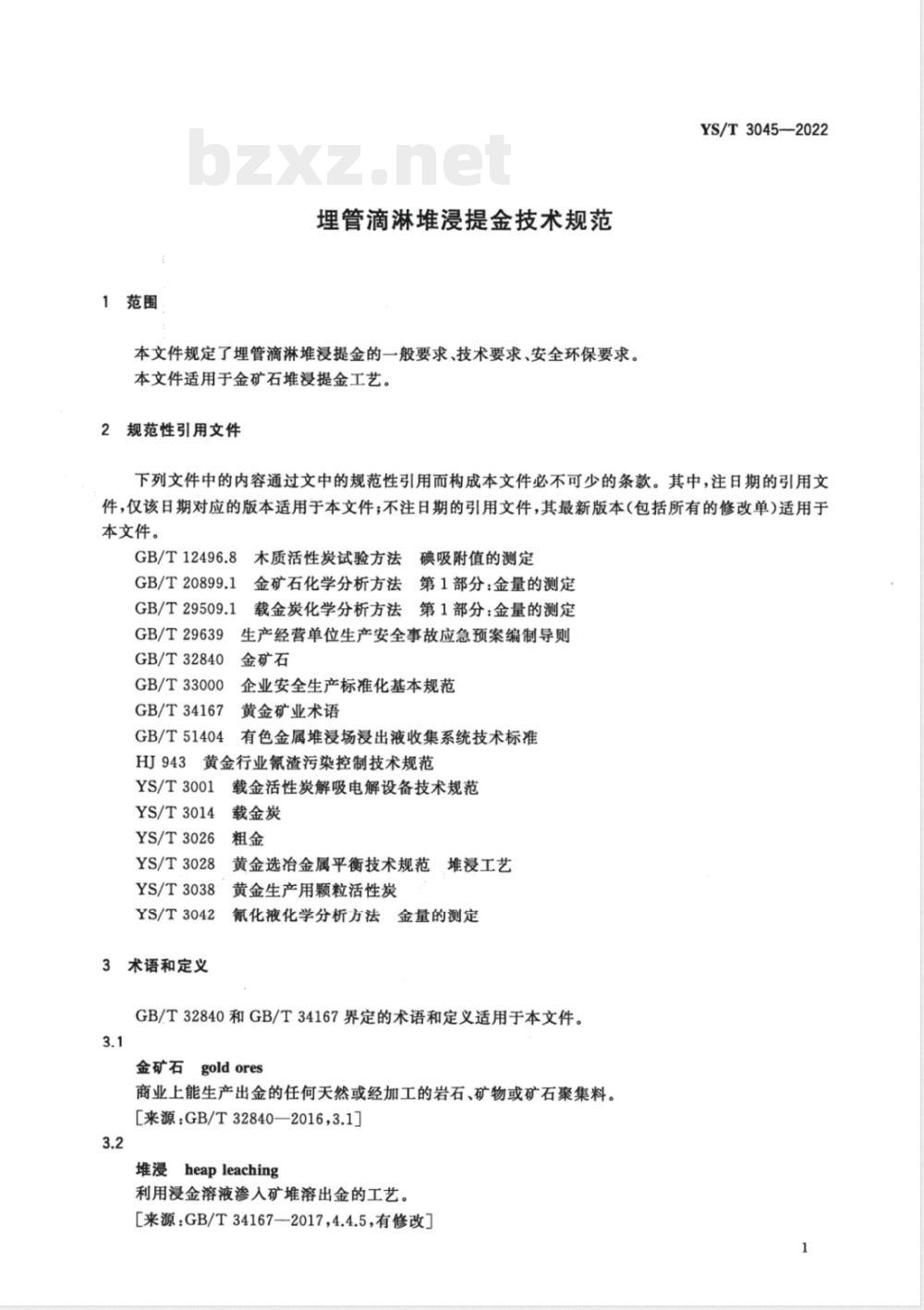

1 范围
本文件规定了埋管滴淋堆浸提金的一般要求、技术要求、安全环保要求。本文件适用于金矿石堆浸提金工艺。
2 规范性引用文件
下列文件中的内容通过文中的规范性引用而构成本文件必不可少的条款。其中,注日期的引用文件仅该日期对应版本适用,不注日期的引用文件其最新版本(包括所有修改单)适用。
GB/T 12496.8 木质活性炭试验方法 碘吸附值的测定
GB/T 20899.1 金矿石化学分析方法 第1部分:金量的测定
GB/T 29509.1 载金炭化学分析方法 第1部分:金量的测定
GB/T 29639 生产经营单位生产安全事故应急预案编制导则
GB/T 32840 金矿石
GB/T 33000 企业安全生产标准化基本规范
GB/T 34167 黄金矿业术语
GB/T 51404 有色金属堆浸场浸出液收集系统技术标准
HJ 943 黄金行业氰渣污染控制技术规范
YS/T 3001 载金活性炭解吸电解设备技术规范
YS/T 3014 载金炭
YS/T 3026 粗金
YS/T 3028 黄金选冶金属平衡技术规范(堆浸工艺)
YS/T 3038 黄金生产用颗粒活性炭
YS/T 3042 氟化液化学分析方法 金量的测定
3 术语和定义
GB/T 32840和GB/T 34167界定的术语和定义适用于本文件。
3.1 金矿石 gold ores
商业上能生产出金的任何天然或经加工的岩石、矿物或矿石聚集料。[来源:GB/T 32840—2016,3.1]
3.2 堆浸 heap leaching
利用浸金溶液渗入矿堆溶出金的工艺。[来源:GB/T 34167—2017,4.4.5,有修改]
4 一般要求
4.1 堆浸金矿石应符合GB/T 32840的要求。
4.2 堆浸场场址选择、场地建设及基底建设应符合GB/T 51404的要求。
4.3 堆浸提金工艺金属平衡应符合YS/T 3028的要求。
5 技术要求

5.1 堆浸提金工艺原则流程
堆浸提金工艺流程为:金矿石经破碎(制粒)后运至堆浸场筑堆,预处理后进行滴淋浸出,贵液进入提金(炭吸附)系统,载金炭经解吸电解产生金泥,金泥经除杂冶炼获得粗金,贫炭再生后循环使用。
流程包括:金矿石 → 破碎(制粒) → 筑堆 → 预处理 → 滴淋浸出 → 炭吸附 → 解吸电解 → 冶炼 → 粗金。
5.2 破碎(制粒)
5.2.1 根据金矿石性质及试验要求确定破碎工艺,破碎粒度宜为5 mm~20 mm。
5.2.2 含泥量大、渗透性差的矿石宜筛分并对细粒部分制粒固化后入堆。
5.2.3 应定期使用标准筛检查破碎粒度。
5.2.4 破碎过程中应采用自动计量器计量矿石量,入堆矿石金品位按GB/T 20899.1测定。
5.3 筑堆

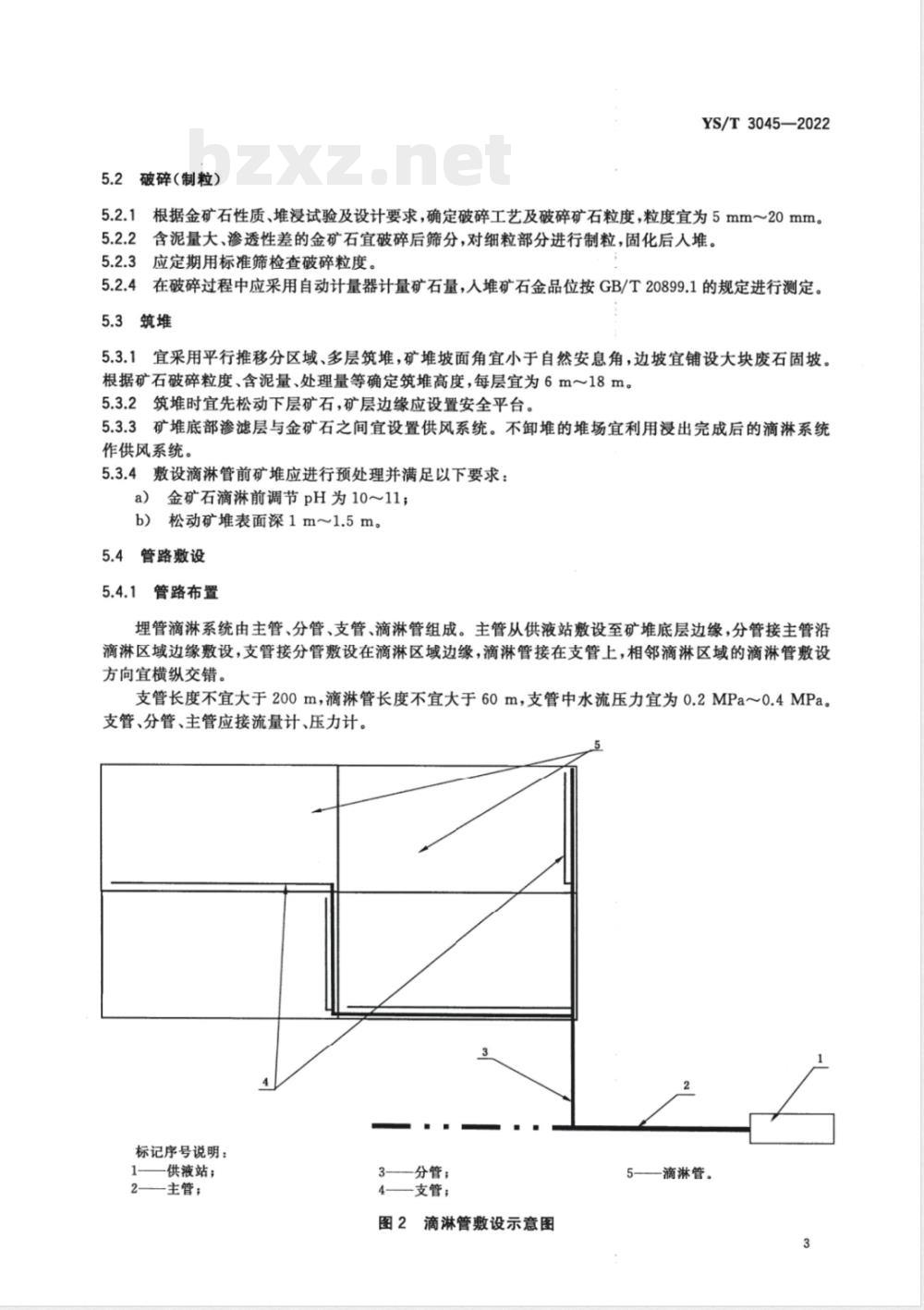

5.3.1 宜采用分区域多层筑堆方式,堆坡角宜小于自然安息角,边坡应设置废石固坡。
5.3.2 根据粒度、含泥量及处理量确定筑堆高度,每层宜为6 m~18 m。
5.3.3 堆底渗滤层与矿石之间宜设置供风系统。
5.3.4 敷设滴淋管前矿堆应进行预处理。
