首页 > 国家标准(GB) > GB/T 19620-2004 城市轨道交通电力牵引供电工程 劳动定员定额
GB/T 19620-2004

基本信息

标准号: GB/T 19620-2004

中文名称:城市轨道交通电力牵引供电工程 劳动定员定额

标准类别:国家标准(GB)

英文名称: Labor quota for urban rail transit electric traction power supply engineering

标准状态:现行

发布日期:2004-12-28

实施日期:2005-07-01

出版语种:简体中文

下载格式:.rar.pdf

下载大小:6861575

标准分类号

标准ICS号:社会学、 服务、公司(企业)的组织和管理、行政、运输>>公司(企业)的组织与管理>>03.100.30劳动资源管理

中标分类号:铁路>>铁路综合>>S02经济管理

关联标准

出版信息

出版社:中国标准出版社

书号:155066.1-22357

页数:16开,页数:38, 字数:69千字

标准价格:18.0 元

计划单号:20021977.T-317

出版日期:2005-02-03

相关单位信息

首发日期:2004-12-29

复审日期:2004-10-14

起草人:庞德敬、李炳欣、李华、刘建生、张胜林、余忠谅、蔡文海

起草单位:中国铁路工程总公司

归口单位:国家劳动和社会保障部

提出单位:全国劳动定额定员标准化技术委员会

发布部门:中华人民共和国国家质量监督检验检疫总局 中国国家标准化管理委员会

主管部门:劳动和社会保障部

标准简介

本标准规定了城市轨道交通电力牵引供电工程的劳动定员、定额、技能等级、人员配置和工作内容。本标准适用于城市轨道交通电力牵引供电工程的劳动管理。 GB/T 19620-2004 城市轨道交通电力牵引供电工程 劳动定员定额 GB/T19620-2004 标准下载解压密码:www.bzxz.net

标准图片预览






标准内容

ICS 03. 100.30
中华人民共和国国家标准
GB/T19620—2004
城市轨道交通电力牵引供电工程劳动定员定额
Labor force quota for locomotive power supply engineeringin city transit system
2004-12-28发布
中华人民共和国国家质量监督检验检疫总局中国国家标准化管理委员会
2005-07-01实施
GB/T19620—2004
城市轨道交通电力牵引供电工程劳动定员定额2
2.1接触网...
2.2牵引变电所·
2.3电力工程
附录A(规范性附录)使用的有关规定参考文献
...............
GB/T19620—2004

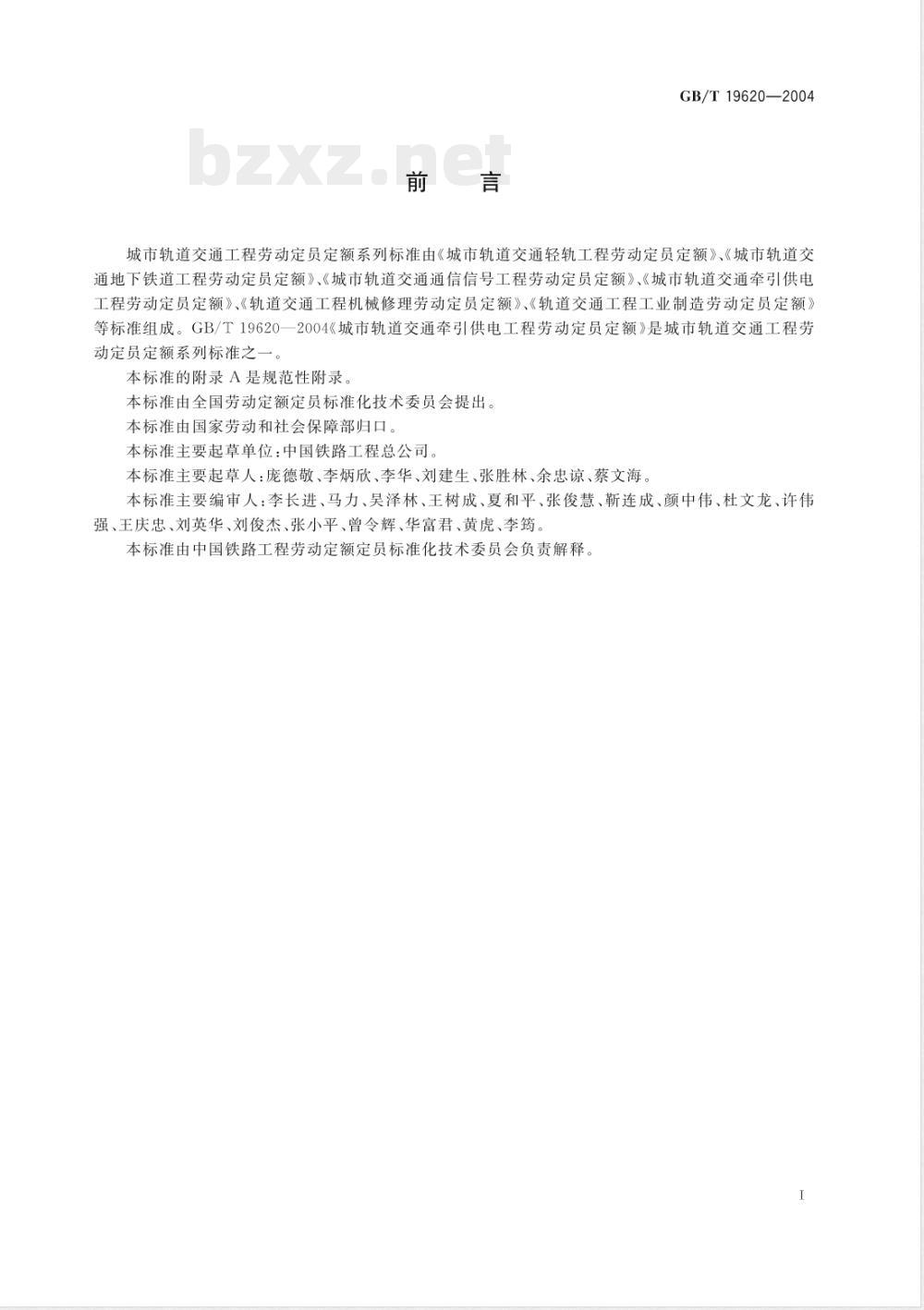

城市轨道交通工程劳动定员定额系列标准由《城市轨道交通轻轨工程劳动定员定额》、《城市轨道交通地下铁道工程劳动定员定额》、《城市轨道交通通信信号工程劳动定员定额》、《城市轨道交通牵弓供电工程劳动定员定额》、《轨道交通工程机械修理劳动定员定额》、《轨道交通工程工业制造劳动定员定额》等标准组成。GB/T19620一2004《城市轨道交通牵弓供电工程劳动定员定额》是城市轨道交通工程劳动定员定额系列标准之一。
本标准的附录A是规范性附录。
本标准由全国劳动定额定员标准化技术委员会提出。本标准由国家劳动和社会保障部归口。本标准主要起草单位:中国铁路工程总公司。本标准主要起草人:庞德敬、李炳欣、李华、刘建生、张胜林、余忠谅、蔡文海。本标准主要编审人:李长进、马力、吴泽林、王树成、夏和平、张俊慧、靳连成、颜中伟、杜文龙、许佳强、王庆忠、刘英华、刘俊杰、张小平、曾令辉、华富君、黄虎、李筠。本标准由中国铁路工程劳动定额定员标准化技术委员会负责解释。I
GB/T19620—2004
本标准的制定,为指导和规范城市轨道交通工程的施工生产、加强劳动管理及企业合理调配劳动力、制定作业计划提供主要依据;同时为城市轨道交通工程概预算定额、机械台班定额等经济定额及财务人工成本管理提供标准。
本标准按照“先进、合理、科学、规范”的原则和城市轨道交通牵引供电工程的施工工序,简述了各工序(岗位)的工作内容、作业方式;规定了各工序(岗位)的劳动定员、定额、机械(设备)条件、从业人员技能要求和调整系数的标准。
1范围
城市轨道交通电力牵引供电工程劳动定员定额
GB/T19620—2004
本标准规定了城市轨道交通电力牵引供电工程的劳动定员、定额、技能等级、人员配置和工作内容。本标准适用于城市轨道交通电力牵引供电工程的劳动管理。2城市轨道交通电力牵引供电工程劳动定员定额2.1接触网
2.1.1施工测量
2.1.1.1工作内容:
站场纵向测量:确定杆塔位置、写号、校对图纸、记录;a)
站场交桩测量:找桩、拉尺、测量中心标高、定桩、记录、计算;c)
区间纵向测量:测长度、跨距、校对图纸、写号、确定杆坑位置:隧道内纵向测量:测长度、跨距、校对图纸、写号;d)
隧道内悬挂点测量:测量悬挂点、地线悬挂点、写号、校对图纸、记录、照明、推梯车;法兰盘测量:校对图纸、测量、记录。人员配置:技师1人,高级技工2人,中级技工2人,初级技工3人,共8人。工日定额见表1。
表1方
施工测量
站场(8股道以下)
交桩测量
工目/站
开挖杆坑、基础坑
普通土
次坚石
纵向测量
工日/(条·km)
隧道内
悬挂点测量
法兰盘
工日/处
工作内容:开挖、倒土、清理、木料准备、运输、木板防护、架箱,流沙坑、塌方坑护壁防护。人员配置:高级技工1人,中级技工1人,初级技工3人,共5人。工日定额见表2。
般杆坑、拉线坑锚柱、转换柱坑1.28
注:有关规定见附录AA.6、A.7、A.10。基础材料运输
开挖杆坑、基础坑
软横跨杆坑
2.1.3.1工作内容:沙、石、水泥等材料装卸、抬运、单轨车运输。II-5
单位为工日每个
GB/T19620—2004
人员配置:中级技工2人,初级技工14人,共16人。工日定额见表3。
不横过铁道
横过铁道
装卸运50m
每增加50m
1~5股道
每增加一股
安装基础模型板
2. 1.4. 1
基础材料运输
工作内容:运材料、安装模型板、安装框架及基础螺栓。II-9
人员配置:高级技工1人,中级技工1人,初级技工2人,共4人。工日定额见表4。
表4安装基础模型板
基础浇注、养护
单位为工日每个下载标准就来标准下载网
单位为工日每处
工作内容:清理场地、搭搅拌台、50m内运料、洗石子、搅拌、灌注、捣固、接电源、水源、转移。人员配置:高级技工2人,中级技工5人,初级技工18人,共25人。工日定额见表5。
基础浇注、养护
基础模板拆除、回填
工作内容:模板拆除、模板收集运回、回填、培土。人员配置:中级技工2人,初级技工2人,共4人。工日定额见表6。
浇注基础帽、改移侧沟、支柱防护2.1.7.1
工作内容:
基础模板拆除、回填
模板拆除回填
浇注基础帽:安装模型板、运料、搅拌、灌注、摸模面、养护;I-11
单位为工日每个
单位为工日每处
浆砌片石:拉线、选修片石、抄平、铺浆、填实、配料、人力拌合砂浆、30m内砂浆、石料运输。人员配置:中级技工1人,初级技工2人,共3人。工日定额见表7。
表77
浇注基础帽、改移侧沟、支柱防护浇筑基础帽
改移侧沟(浆砌)
恢复路肩
工日/处
支柱防护
砼支柱
浆砌片石
工日/m3
2.1.8培土、弃土
工作内容:培土、排土、人力抬运。人员配置:中级技工1人,初级技工2人,共3人。工日定额见表8。
表 8培土、弃土
机械立杆
50m内取土
每增加50m
工作内容:作业车倒道、运行、立杆、返回、装车。50m内运距
人员配置:高级技工2人,中级技工3人,初级技工4人,共9人。工日定额见表9。
表9机械立杆
门形支架安装
工作内容:
2. 1.10.1
圆杆支柱
软横跨支柱
预配:垫木、调位、组合、拉尺、调整、坚固;钢支柱
GB/T19620—2004
单位为工日每立方米
每增加50m
单位为工日每根
锥形支柱
安装:固定吊车,松动基础螺母,拆除包扎物,吊装,固定基础螺母,移动人工吊。人员配置:高级技工4人,中级技工8人,初级技工2人,共14人,工日定额见表10。
定额/(工日/组)
2. 1.11. 1
门形支架焊接
门形支架安装
门形支架长度/m
人工安装
工作内容:固定梯车,调整支架,焊接;喷锌,涂漆,转移≥9.5
人员配置:高级技工1人,中级技工4人,初级技工2人,共7人。工日定额见表11。
门形支架拆卸、组装
门形支架焊接
工作内容:拆卸吊车、装车、运行、起吊、组装。2.1.12.2
人员配置:高级技工3人,中级技工10人,初级技工2人,共15人,工日定额见表12。
门形支架拆卸、组装
机械安装
单位为工日每组
单位为工日每组
GB/T19620—2004
钢筋混凝土支柱、钢柱整正及软横跨支柱加固2.1.13.1
工作内容:
钢筋混凝土支柱整正:测量限界、埋深、整正回填分层夯实、软横跨杆包括打地锚及拆除;钢柱整正:整正、垫垫片、紧固基础螺母、固定;支柱加固:材料运输、洗石、人力搅拌、捣固、砌石、灌筑,2.1.13.2
人员配置:高级技工3人,中级技工3人,初级技工4人,共10人。工日定额见表13
钢筋混凝土支柱、钢柱整正及软横跨支柱加固钢筋混凝土支柱整正
一般支柱
软横跨支柱
工日/根
支柱回填及横卧板、底板安装
工作内容:
2. 1.14.1
支柱回填:回填、夯实;
软横跨支柱加固
般支柱加固
工日/处
安装横卧板、底板:运输、修整支柱坑、抄平、测量限界、固定。2.1.14.2
人员配置:高级技工1人,中级技工1人,初级技工2人,共4人。工日定额见表14。
支柱装配
般支柱
软横跨柱
工日/处
工作内容:
支柱回填及横卧板、底板安装
安装横卧板
-般支柱
预配支柱腕臂:测量、组装、调整、现场预配:软横跨柱
安装底板
工日/块
安装支柱腕臂:安装抱箍、安装底座、安装瓷瓶、腕臂压管、调整、固定。2.1.15.2
人员配置:高级技工3人,中级技工5人,共8人。工目定额见表15
单压管腕臂
安装横梁吊柱、悬吊底座、车站吊柱2.1.16.1
支柱装配
双压管腕臂
工作内容:领取材料、人力运输、安装、调整,安装
人员配置:高级技工2人,中级技工8人,初级技工2人,共12人。工日定额见表16。
安装横梁吊柱、悬吊底座、车站吊柱横梁吊柱
悬吊底座
钢柱整正
工日/根
下锚板回填
拉线坑
工日/个
单位为工日每组
安装抱箍底座
单位为工日每组
车站吊柱
肩架支柱帽安装
2. 1.17.1
2. 1.17.3
工作内容:领取材料、人力运输、测量、安装、调整加固。人员配置:高级技工3人,中级技工4人,共7人:工日定额见表17。
供电线肩架安装
下锚补偿装配及拉线安装
工作内容:
肩架支柱帽安装
支柱帽安装
GB/T19620—2004
单位为工日每处
腕臂加固
下锚补偿装配:领取材料、检查、预配、人力运输、安装补偿设备支架、限制管安装、调整;拉线安装:领取材料、检查、预配、人力运输、安装拉线、调整2.1.18.2
人员配置:高级技工1人,中级技工1人,初级技工2人,共4人。工日定额见表18。
承线锚角钢安装
隧道内钻孔及螺栓安装
下锚补偿装配及拉线安装
全补偿
隧道外
隧道内钻孔及螺栓安装(机械)2. 1.19. 1. 1
2.1.19.1.2
2.1.19.1.3
敲击式
拉拔式
灌注式
隧道内
无补偿
隧道外
单位为工日每组
安装拉线
工作内容:材料工具运输、发电照明、钻孔、除尘、防护、螺栓安装、重负荷锚栓作拉力试验。人员配置:高级技工1人,中级技工1人,初级技工3人,共5人。工目定额见表19
隧道内钻孔及螺栓安装(机械)表19
$8mm~12 mm
注:表中的数值范围见附录AA.2、2.1.19.2
隧道内钻孔及螺栓安装(人力)2.1.19.2.1
2.1.19.2.2
2.1.19.2.3
敲击式
拉拔式
灌注式
$12mm~16mm
$16mm~20mm
单位为工日每处
$>20mm
工作内容:材料工具运输、发电照明、钻孔、除尘、防护、螺栓安装、重负荷锚栓作拉力试验,人员配置:高级技工2人,中级技工3人,初级技工3人,共8人。工日定额见表20。
隧道内钻孔及螺栓安装(人力)$8mm~12mm
12 mm~16 mm
$16 mm~20 mm
单位为工日每处
GB/T19620—2004
隧道内弹性底座安装
2.1.20.1隧道内弹性底座安装(机械)2. 1.20.1.1
2. 1.20.1.2
2.1.20.1.3
工作内容:照明、预配、安装弹性底座、调整。人员配置:高级技工1人,中级技工1人,初级技工3人,共5人。工日定额见表21。
弹性底座
隧道内弹性底座安装(人力)
2.1.20.2.1
2.1.20.2.2
2.1.20.2.3
隧道内弹性底座安装(机械)
锚段关节
工作内容:照明、预配、安装弹性底座、调整。定位器支架安装
人员配置:高级技工2人,中级技工3人,初级技工3人,共8人。工日定额见表22。
弹性底座
隧道内外馈线、地线肩架安装
隧道内弹性底座安装(人力)
锚段关节
工作内容:领取材料、人力运输、安装、包扎瓷瓶。定位器支架安装
人员配置:高级技工1人,中级技工1人,初级技工3人,共5人。工日定额见表23。
表23隧道内外馈线、地线肩架安装目
定位器测量预配
隧道内支架
隧道外肩架
工作内容:测量、检查、预配、照明。隧道内支架
人员配置:高级技工1人,中级技工1人,初级技工3人,共5人。工日定额见表24。
表24定位器测量预配
2.1.23软横跨安装
2. 1.23.1
隧道内
隧道外
工作内容:测量、检查、预制、标号、安装、调整地线
单位为工日每处
加长底座安装
单位为工日每处
加长底座安装
单位为工日每组
隧道外肩架
单位为工日每组
人员配置:高级技师1人,技师1人,高级技工7人,中级技工7人,共16人。工日定额见表25。
小站钢筋混凝土
柱单承力索
站钢柱
单承力索
双承力索
5~8股道
注:有关规定见附录AA.8。
刚性汇流排安装
表25软横跨安装
承力索及
上部固定
绳预制
下部固定
绳预制
安装承力索上部固定绳
工作内容:锚段长度测量、汇流排预配、安装、接地线夹安装、涂电力脂GB/T19620—2004
单位为工日每组
固定绳
人员配置:技师1人,高级技工6人,中级技工3人,初级技工5人,共15人。工日定额见表26。
刚柔过渡安装
锚段测量预制
刚性汇流排安装
刚性汇流排安装
工日/(条·km)
工作内容:安装、调整电连接。56.0
接地线夹安装
工目/处
工/(条·km)
人员配置:技师1人,高级技工6人,中级技工3人,初级技工5人,共15人。工日定额见表27。
结构预配
架设承力索
返回。
刚柔过渡安装
接地线安装
绝缘子清洗
单位为工日每处
安装电连接
工作内容:架线准备、装线盘、架线车倒道、运行、临时起锚、放线、测驰度、临时下锚、检查、人员配置:技师2人,高级技工8人,中级技工8人,共18人。工日定额见表28。
表28架设承力索
隧道内
隧道外
2.1.27安装吊弦
单承力索
2.1.27.1工作内容:测量、计算、预制、安装。2.1.27.2
双承力索
人员配置:高级技工2人,中级技工4人,共6人。工日定额见表29。
单承力索
单位为工日每千米
倒鞍子
双承力索
小提示:此标准内容仅展示完整标准里的部分截取内容,若需要完整标准请到上方自行免费下载完整标准文档。
